【核心数据提炼】7月7日岳阳公布三季度分布式光伏可开放容量共7.3229万千瓦,按电网承载划红黄两区:7个县区为绿色、消纳空间充足;湘阴、汨罗、屈原区为黄色,备案存量超出剩余接入容量。文件依据国标明确各级电网容量核算标准,要求企业先取得接入方案方可开工,严禁借自然人名义违规开发工商业光伏,引导行业有序布局。

详情如下:

关于发布岳阳市2026年第三季度分布式光伏可开发容量的通知

各县市区发改局,国网湖南省电力有限公司岳阳供电分公司,有关光伏开发企业:

依据《湖南省分布式光伏发电开发建设管理实施细则》(湘发改能源规〔2025〕843号)、国家能源局电力行业标准《分布式电源接入电力系统承载力评估导则》(DL/T 2041-2025),湖南省电力有限公司组织对各市州经营区范围内的2026年三季度各县市区分布式光伏接入可开放容量进行测算,岳阳地区计算结果公布如下:

一、可开放容量计算原则

1. 依据《 分布式电源接入电力系统承载力评估导则》(DL/T 2041-2025)相关要求进行计算。可开放容量遵循下级服从上级的原则,按照县(市)区、220千伏、110千伏、35千伏、10千伏变压器逐级评估。

2.县(市)区可开放容量以分布式光伏发电项目与其他电源共同参与向 220千伏电网的反送电、220千伏变电站可通过正常方式下的主变N-1故障校核时的最大剩余可接入的分布式光伏装机容量,并向上衔接省级可开放容量。

3.110(35)千伏变电设备设备级可开放容量(含用户产权范围内接入的分布式光伏发电项目)以设备反向负载率不超80%为限;用户自有产权设备级可开放容量以其设备不出现反向过载(考虑τ值)为限。

4.10千伏公共配电变压器分布式光伏发电项目可开放容量(含用户产权范围内接入的分布式光伏发电项目)不得超过本设备对应容量的80%/τ值。

5.τ值等计算参数选取参考《分布式电源接入电力系统承载力评估导则》(DL/T 2041-2025)典型值。

二、总体情况

根据计算原则,国网湖南电力经营区岳阳地区各县市区分布式光伏接入可开放容量为7.3229万千瓦。

三、红黄区情况

截至6月底,岳阳地区各县市区可开放容量为绿色的区域(剩余可开放容量大于已备案未并网容量)7个,为华容县、岳阳县、平江县、君山区、云溪区、临湘市、岳阳楼区;为黄色的区域(已备案未并网容量大于剩余可开放容量)3个,为湘阴县、汨罗市、屈原区。

四、计算结果

截止6月底,岳阳地区各县市区可开放容量计算结果和设备受限清单见附件。

五、相关工作要求

1.各县市区要结合可开放容量情况有序推进分布式光伏发电项目的备案和建设,在开展项目备案时需提醒企业提前了解项目拟接入的台区、线路、变电站是否存在接入受限情况,对接入受限的项目应及时退窗并做好解释工作。

2.各发电企业应严格落实本通知、《关于进一步做好分布式光伏行业管理相关要求的通知》(湘发改能源〔2025〕21号)和《湖南省分布式光伏发电开发建设管理实施细则》(湘发改能源规〔2025〕843号)要求,户用自然人光伏在取得电网企业出具的接入系统方案、其他分布式光伏在取得备案手续和电网企业出具的接入系统方案后,方可开工建设;手续不齐全的,不得开工建设。

3.严禁以自然人名义开发户用非自然人光伏电站,请电网企业办理项目接网时认真甄别项目类型,县市区能源主管部门同步做好监管监督,如发现相关违规行为的,一律予以严厉查处,并对违规企业项目开发和并网进行限制等。请开发企业进一步加强行业自律,备案和接网时如实填报项目信息。

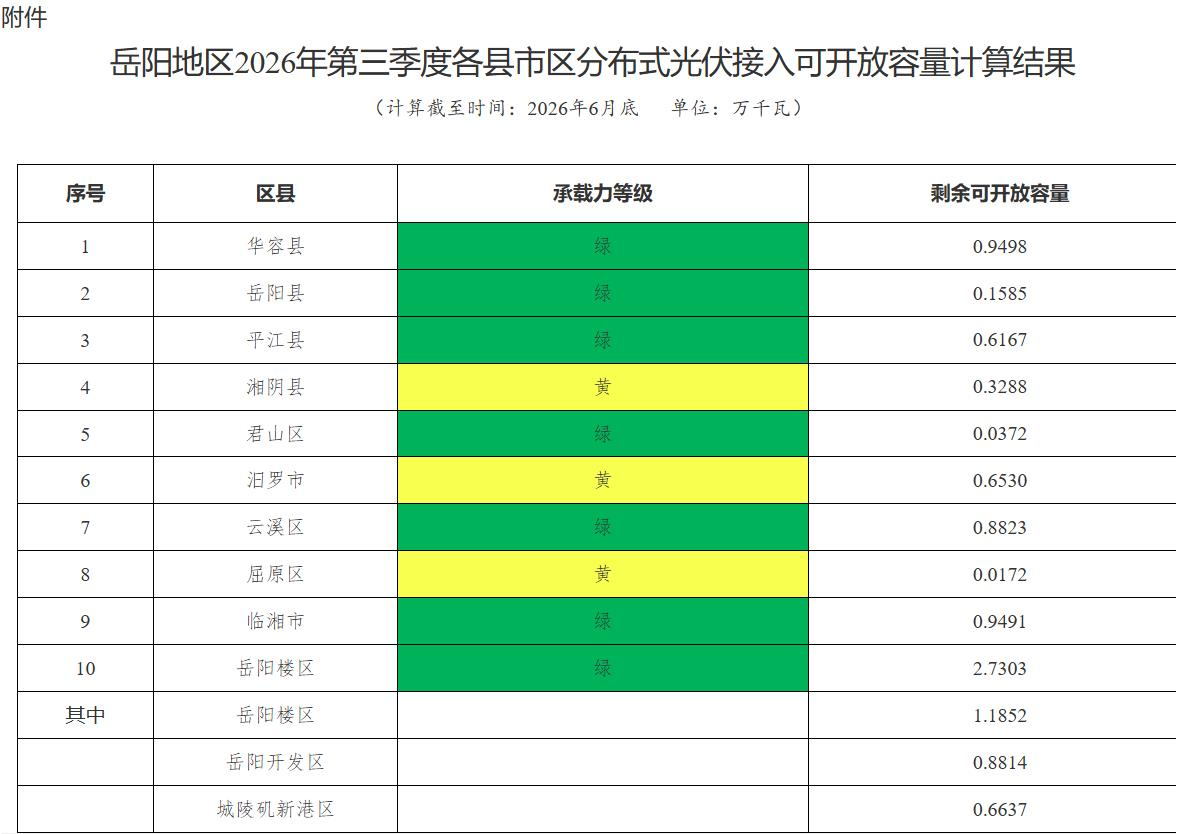

附件:岳阳地区2026年第三季度各县市区分布式光伏接入可开放容量计算结果和设备受限清单 .docx

【责任编辑:Eva】

       免责声明:Gesse盖锡咨询力求提供的信息准确、信息所述内容及观点的客观公正,但并不保证其是否需要进行必要变更。Gesse盖锡咨询提供的信息仅供客户决策参考,并不构成对客户决策的直接建议,客户不应以此取代自己的独立判断,客户做出的任何决策与Gessey盖锡咨询无关。本报告版权归Gessey盖锡咨询所有,为非公开资料,仅供Gessey盖锡咨询客户自身使用;本文为Gessey盖锡咨询编辑,如需使用,请联系news@gessey.com申请授权,未经Gessey盖锡咨询书面授权,任何人不得以任何形式传播、发布、复制本报告。Gessey盖锡咨询保留对任何侵权行为和有悖报告原意的引用行为进行追究的权利。
