云南印发2026共享储能清单:1.9GW/7.6GWh,含钠电、全钒液流项目

云南省发展和改革委员会 云南省能源局关于印发2026年云南省新型共享储能项目清单的通知

 二维码 286
发表时间:2026-07-03 14:34来源:gessey 盖锡咨询采编

【政策重点提炼】7月2日,云南省发展和改革委员会印发2026年云南省新型共享储能项目清单的通知,共计发布13个共享储能项目,总规划规模1.9GW/7.6GWh。其中,包含2个钠离子电池储能项目,规模400MW/1600MWh,其余11个为全钒液流储能项目,规模1500MW/6000MWh。

其中,临沧市2个项目,规模为500MW/2000MWh;普洱市2个项目,规模为400MW/1600MWh;楚雄州3个项目,规模为400MW/1600MWh;丽江市2个项目,规模为200MW/800MWh;大理州2个项目,规模为200MW/800MWh;西双版纳州1个项目,规模为100MW/400MWh;保定市1个项目,规模为100MW/400MWh。

原文如下:

云南省发展和改革委员会 云南省能源局

关于印发2026年云南省新型共享储能

项目清单的通知

各州(市)发展改革委、能源局,云南电网有限责任公司、有关能源企业:

为加快推进全省新型储能规模化、高质量发展,提升新能源消纳水平和电力系统调节能力,现将《2026年云南省新型共享储能项目清单》予以印发。并将有关事项通知如下:

一、加强项目要素保障。各州(市)发展改革委、能源局要督促指导清单内项目做好项目用地、环境影响评价等工作,提高审批效率,主动协调解决项目问题,推动项目加快开工建设、按期投产。

二、加快项目并网等手续办理。云南电网公司加快项目并网申请受理、接入方案审查、意见出具和配套电网建设、并网协议签订等项目并网服务工作。

三、加快项目建设进度。各州(市)发展改革委、能源局加强工作统筹,严格按照省发展改革委、省能源局印发的《云南省新型储能高质量发展专项行动方案(2025—2027年)》(云能源科技〔2025〕293号)有关要求推进项目建设,在本通知印发后2个月内完成项目备案,并将备案情况抄送省发展改革委、省能源局;加快推进项目前期工作,确保本批次项目1年内实质性开工建设,钠离子储能项目开工后投产并网时间不得超过1年,全钒液流储能项目开工后投产并网时间最长不得超过2年。持续跟踪项目进度,对于建设进展缓慢的,要督促整改;整改不力的,要依法依规坚决收回项目开发权。

四、强化项目管理。各州(市)发展改革委、能源局要加强清单内项目管理,严禁以任何方式转让或倒卖项目开发权等变更清单内项目实际控制人的行为,不得擅自变更建设规模及内容。督促指导好项目施工管理,保障项目安全有序实施。项目业主定期通过云南省数字能源平台更新示范项目推进情况(平台操作手册另附)。

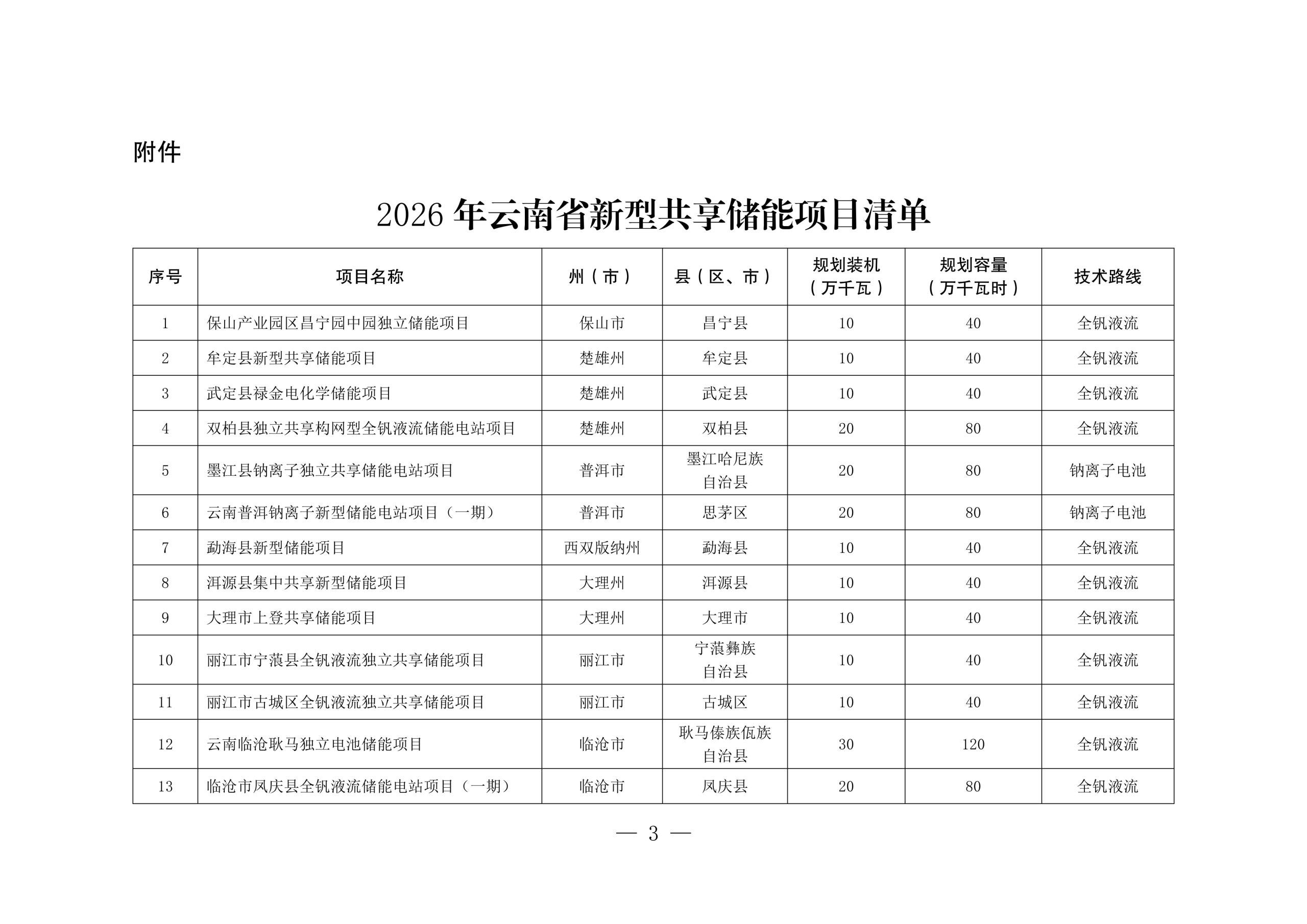

附件:2026年云南省新型共享储能项目清单

云南省发展和改革委员会

云南省能源局

2026年7月2日

【责任编辑:Eva】

       免责声明:Gesse盖锡咨询力求提供的信息准确、信息所述内容及观点的客观公正,但并不保证其是否需要进行必要变更。Gesse盖锡咨询提供的信息仅供客户决策参考,并不构成对客户决策的直接建议,客户不应以此取代自己的独立判断,客户做出的任何决策与Gessey盖锡咨询无关。本报告版权归Gessey盖锡咨询所有,为非公开资料,仅供Gessey盖锡咨询客户自身使用;本文为Gessey盖锡咨询编辑,如需使用,请联系news@gessey.com申请授权,未经Gessey盖锡咨询书面授权,任何人不得以任何形式传播、发布、复制本报告。Gessey盖锡咨询保留对任何侵权行为和有悖报告原意的引用行为进行追究的权利。
