2.02GW/6.08GWh!陕西发布第一批电网侧独立储能项目建设清单!

 二维码 274
发表时间:2026-06-24 15:58来源:gessey盖锡咨询采编

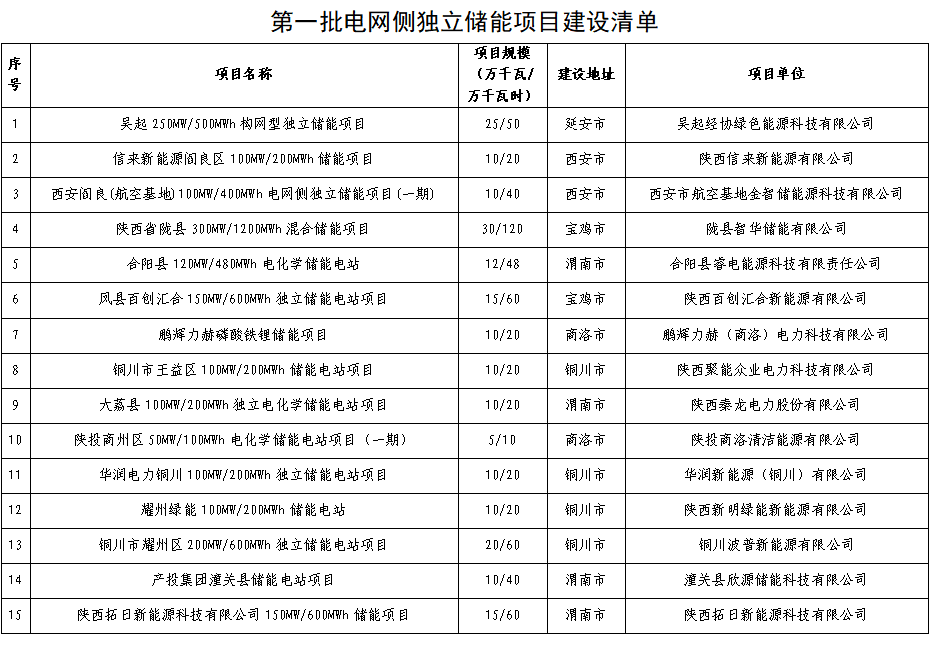

【核心内容提炼】2026年6月24日,陕西省发改委发布《第一批电网侧独立储能项目建设清单》,共包含15个项目,总规模2.02GW/6.08GWh。从项目规模来看,规模最大的项目为“陕西省陇县混合储能项目”,规模为300MW/1200MWh;其次为“铜川市耀州区独立储能电站项目”,规模200MW/600MWh。从建设地点来说,渭南市、铜川市均有4个项目,总规模分别为470MW/1.68GWh、500MW/1.2GWh;宝鸡市虽然仅有两个项目,但是总规模最大,共450MW/1.8GWh。

原文如下:

关于第一批电网侧独立储能项目建设清单的公示

根据《陕西省发展和改革委员会关于申报2026年电网侧独立储能项目的通知》(陕发改能新能源〔2026〕476号)精神,在各市申报基础上,我们组织相关部门进行了评审,综合确定了15个项目(202万千瓦/608万千瓦时)纳入第一批电网侧独立储能建设清单。后续电网侧独立储能项目,将根据全省项目整体推进情况择机纳入。

现将第一批电网侧独立储能项目建设清单结果进行公示。公示时间为2026年6月24日至2026年6月30日,如有异议,请在公示期内以书面形式实名反映。

电子邮箱:fgwxnyc@shaanxi.gov.cn

【责任编辑:Eva】

       免责声明:Gesse盖锡咨询力求提供的信息准确、信息所述内容及观点的客观公正,但并不保证其是否需要进行必要变更。Gesse盖锡咨询提供的信息仅供客户决策参考,并不构成对客户决策的直接建议,客户不应以此取代自己的独立判断,客户做出的任何决策与Gessey盖锡咨询无关。本报告版权归Gessey盖锡咨询所有,为非公开资料,仅供Gessey盖锡咨询客户自身使用;本文为Gessey盖锡咨询编辑,如需使用,请联系news@gessey.com申请授权,未经Gessey盖锡咨询书面授权,任何人不得以任何形式传播、发布、复制本报告。Gessey盖锡咨询保留对任何侵权行为和有悖报告原意的引用行为进行追究的权利。
