2026年6月3日上海SNEC国际光伏展-会议系列盖锡笔记(Europe's Energy Contractor)

 二维码 241
发表时间:2026-06-03 18:28来源:gessey盖锡咨询采编

Ir. Greant Nicolas(郭礼康)

COO, Reeload

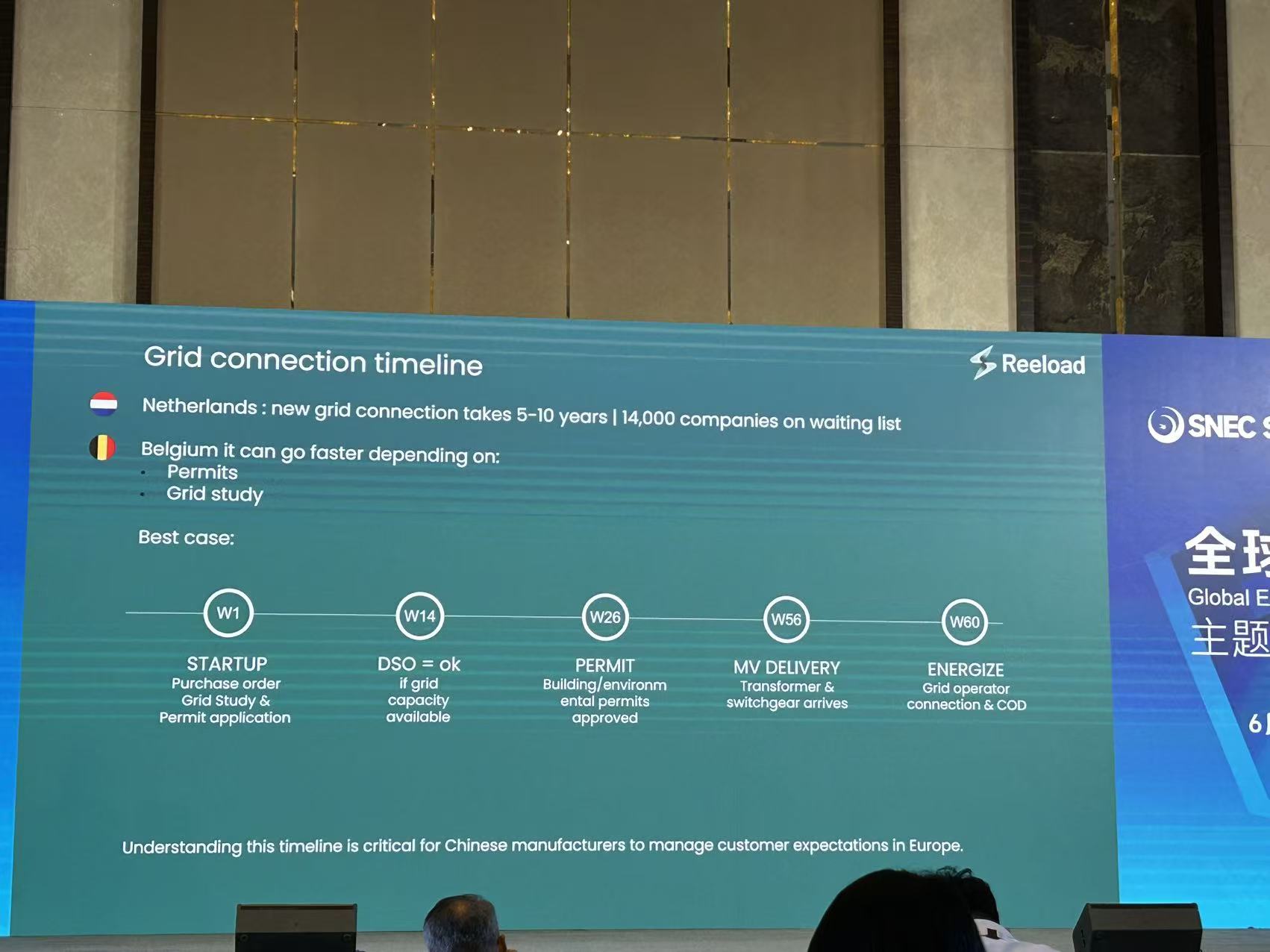

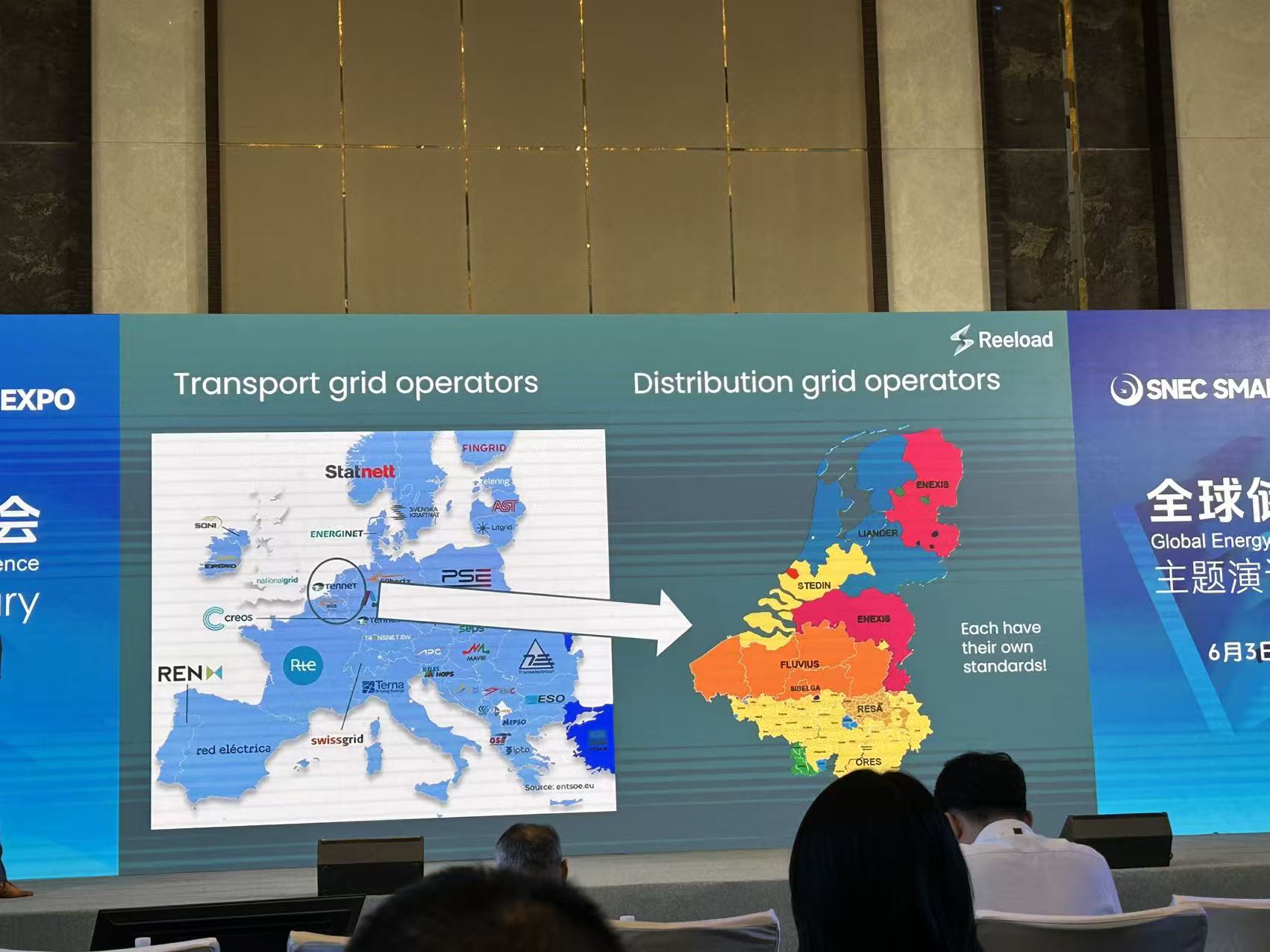

在SNEC“全球储能大会主题论坛”上,郭礼康发表了题为“Europe's Energy Contractor”的演讲。他介绍了欧洲市场不能视为统一市场,而应看作44个省份市场,语言、文化、规则差异巨大——德语区重规则,南欧重关系建设。电网运营方面,36 kV以上的输电运营商各有规则,配电层(20 kV及以下)也有多个运营商,各有不同认证和标准。欧洲正经历严重的电网拥堵,荷兰等红色区域新项目并网等待时间可能长达5–6年,最差情况10年,目前约有700个电网项目等待并网。欧盟绿色协议目标到2030年实现2.4 TW可再生能源,需大规模电网升级,但审批官僚化,风电项目常耗时6–7年,欧盟希望将审批时限压缩至最长2年。解决方案是采用灵活连接协议(非24小时全功率保证),并组合移动式方案、电池+快充、中压设备等。理想并网时间线(如比利时)从采购订单到电网研究批复约3个月,施工许可约半年,中压材料及变压器等约30周,总时长一年多,但如今等待时间越来越长。

对中国企业的建议:注重性价比而非仅价格;采用本地化策略(使用当地语言、翻译文档、设立本地服务中心、本地备件和本地专家);关注私人市场项目(欧盟新建项目中纯中国产可能被排除,除非在欧洲组装或生产);从纯分销转向本地组装;发挥技术优势而非仅拼价格;注意数据监管要求——所有数据需托管在欧洲服务器上。

       免责声明:Gesse盖锡咨询力求提供的信息准确、信息所述内容及观点的客观公正,但并不保证其是否需要进行必要变更。Gesse盖锡咨询提供的信息仅供客户决策参考,并不构成对客户决策的直接建议,客户不应以此取代自己的独立判断,客户做出的任何决策与Gessey盖锡咨询无关。本报告版权归Gessey盖锡咨询所有,为非公开资料,仅供Gessey盖锡咨询客户自身使用;本文为Gessey盖锡咨询编辑,如需使用,请联系news@gessey.com申请授权,未经Gessey盖锡咨询书面授权,任何人不得以任何形式传播、发布、复制本报告。Gessey盖锡咨询保留对任何侵权行为和有悖报告原意的引用行为进行追究的权利。
